精密护航,精准就位|东莞万事达圆满完成龙华涂布机搬迁项目


精密护航,精准就位|东莞万事达圆满完成龙华涂布机搬迁项目

随着深圳龙华智能制造产业集群升级,电子、新能源领域企业设备更新与厂房迁移需求激增。涂布机作为锂电、光学膜、印刷包装等行业核心生产设备,其精密涂布头、张力控制系统、恒温烘箱等关键部件对搬迁过程中的震动、倾斜、湿度变化极为敏感,任何细微损伤都可能导致涂层精度下降、设备故障,甚至生产线瘫痪。近日,东莞万事达搬迁凭借精密设备搬迁技术与标准化施工管理,高效完成龙华某新材料企业涂布机整体搬迁任务,设备零损伤、施工零事故,助力企业快速恢复生产。

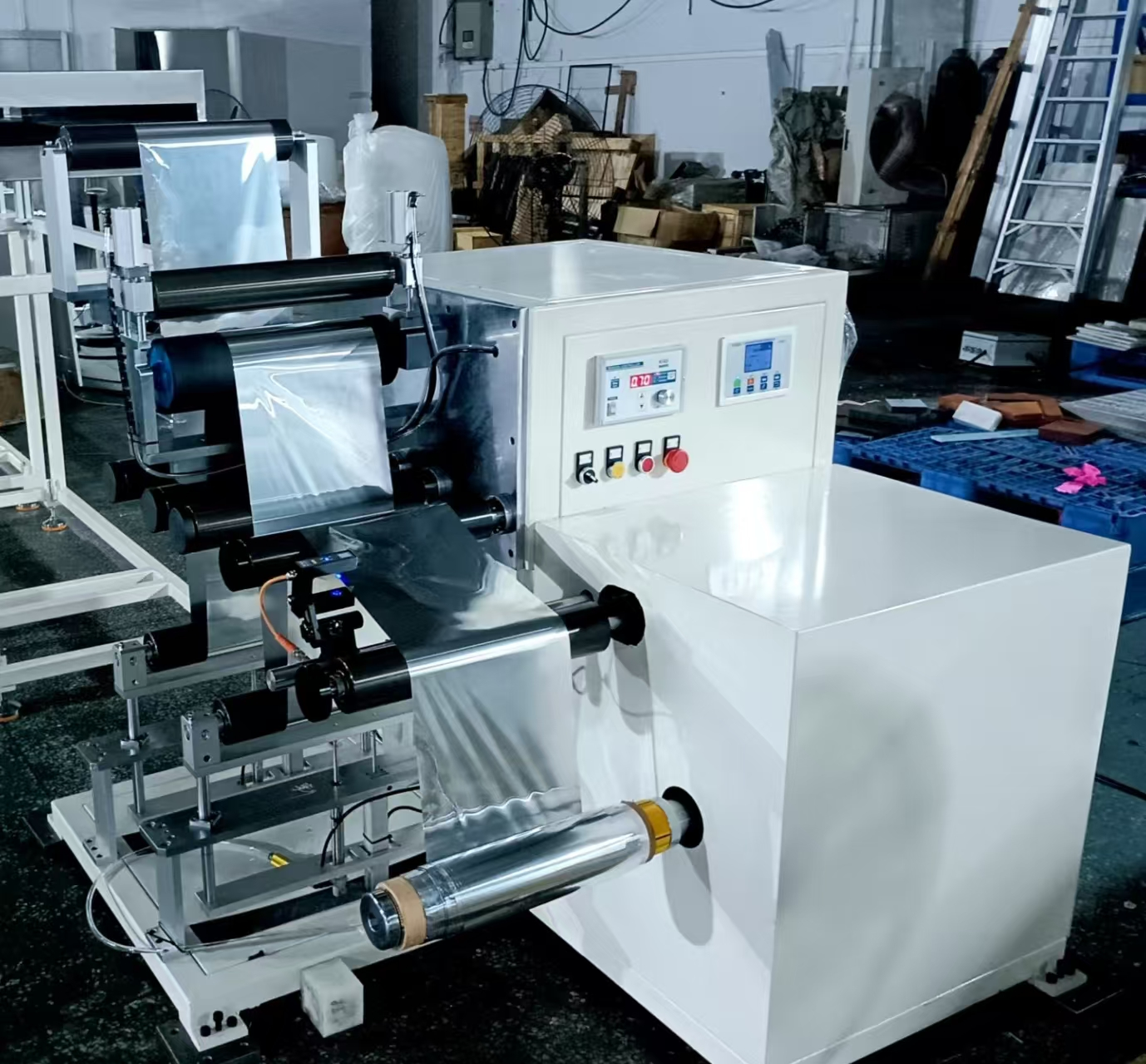

龙华工业园区呈现 “高密度、高流量、高管控” 特点,厂区通道狭窄、楼层高度受限,室外吊装场地稀缺,大型吊车进场与作业空间局促。涂布机整机长达 8-12 米、宽 3-4 米,由放卷单元、涂布头、干燥烘箱、收卷系统及 PLC 控制系统等组成,核心部件如狭缝挤出模头、伺服张力传感器精度达 ±0.01mm,搬迁过程中需严格控制倾斜角度不超过 3°,震动加速度不超过 0.5g,远超普通设备搬迁标准。同时,龙华主干道货车限行、园区内人车混流,进一步增加设备转运难度,对施工方案与时间规划提出极高要求。
项目启动前,万事达技术团队 3 次实地勘测,使用激光测距仪、承重检测仪等专业设备,精准测量涂布机尺寸(10.2m×3.8m×2.9m)、自重(12.5 吨)、重心位置(距前端 4.7m),详细记录车间出入口宽度(3.2m)、楼层承重(5 吨 /㎡)、电梯尺寸(2.8m×3.5m×2.5m)及园区通行时段(19:00 - 次日 7:00)。结合设备原厂技术手册,制定 “分段拆解 - 防震封装 - 精准吊装 - 恒温运输 - 无尘复位 - 精度校准” 全流程方案,明确 26 个关键工序控制点,配备 12 名持证作业人员(含 2 名设备工程师),准备专用防震托盘、真空吸盘固定装置、恒温防潮罩等防护物资。
施工阶段严格执行 “断电 - 泄压 - 拆解 - 防护 - 吊装 - 运输 - 就位 - 调试” 八步流程。先切断总电源,排空液压系统油液,拆除冷却水管、压缩空气管及数据线缆,对每根管线贴标编号(共 128 个节点)。涂布头作为核心部件,先用 PE 保护膜包裹,再覆盖 5cm 厚防震棉,装入定制铝合金防护箱,内置湿度传感器(控制在 40%-60%)。干燥烘箱拆解为上下两部分,采用 “钢框架 + 防震垫” 组合固定,防止保温层破损与内部风道变形。施工现场设置双层警戒区,配备红外报警装置,杜绝无关人员进入。
吊装环节选用 50 吨汽车吊与专用平衡梁,按预设 4 个吊点(对称分布)平稳挂钩,起吊速度控制在 0.5m/min,全程使用水平仪实时监测机身水平度,偏差控制在 ±1° 内。设备吊离厂房后,通过专用平板车(配空气悬挂系统)转运,车速不超过 20km/h,避开坑洼路段与急刹车。抵达新厂区后,借助液压升降平台精准落位,误差控制在 ±5mm,随后按编号复原管线,使用激光干涉仪校准涂布头与背辊间隙(精度达 0.005mm),调试 PLC 控制系统张力参数(波动 <±2N),确保设备恢复原厂工况。
本次龙华涂布机搬迁项目历时 3 天,比计划提前 12 小时完成,设备开机合格率 100%,涂层精度达标率 99.8%。东莞万事达深耕珠三角精密设备搬迁领域 15 年,拥有 20 余台专业吊装运输设备,累计服务 300 + 制造企业。未来将持续优化精密设备搬迁工艺,提供从方案设计到售后调试一站式服务,为电子、新能源、印刷包装等行业设备迁移保驾护航,助力企业实现 “搬迁即投产” 的高效转型。
[返回]

首  页 | 关于万事达 | 服务范围 | 服务流程 | 成功案例 | 搬运常识 | 留言反馈 | 联系我们
东莞市万事达搬运 版权所有@ Copyright 2010 【百度统计
顾客服务中心:13790293808 公司主页:www.dgwanshida.com 访问量: 粤ICP备2023032832号
*本网站中所涉及的图片、文字等资料均属于东莞市万事达搬运所有,未经许可不得转载* [后台管理]
